施工工艺流程
施工准备→风管及部件预制→风管及部件安装→风机设备安装→单机试运转→联动调试→验收。
施工准备
1材料及主要机具:
1. 所用的无机原料、玻纤布及填充料等应符合设计要求。原料中填充料及含量应有法定检测部门的证明技术文件。
2. 玻璃钢中玻纤布的含量与规格应符合设计要求,玻纤布应干燥、清洁,不得含蜡。
3. 主要机具有:各类胎具,料桶,刷子,不锈钢板尺,角尺,量角器,钻孔机。
4. 所制成品的主要技术参数应符合国家有关试验规定。
2作业条件:
1. 集中加工应具有宽敞、明亮、洁净、通风、地面平整、不潮湿的厂房。
2. 有一定的成品存放地并有防雨、雪、风且结构牢固的设施。
3. 作业点要有相应的加工用模具、设施电源、消防器材等。
4. 成品制作应有批准的图纸,经审查的大样图、系统图,并有负责人的书面技术、质量、安全交底。
风管制作
1. 镀锌钢板及各类含有复合保护层的钢板,应采用咬口连接或铆接,不得采用影响 其保护层防腐性能的焊接连接方法。
2. 风管的密封,应以板材连接的密封为主,可采用密封胶嵌缝和其他方法密封。密 封胶性能应符合使用环境的要求,密封面宜设在风管的正压侧。

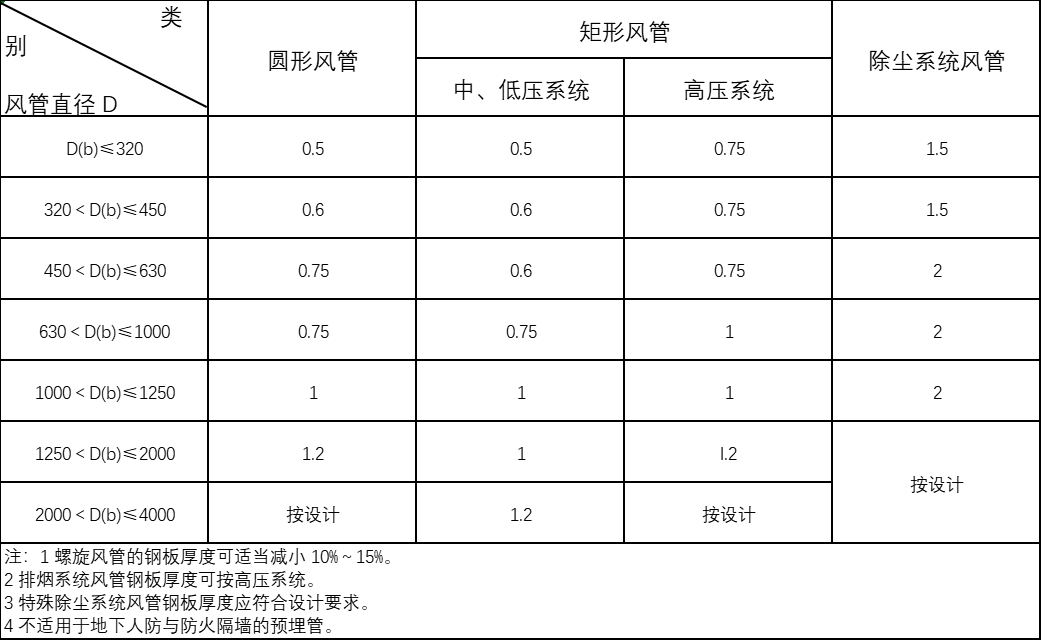

3金属风管的材料品种、规格、性能与厚度等应符合设计和现行国家产品标准的规定。当设计无规定时,钢板或镀锌钢板的厚度不得下表的规定。

钢板风管板材厚度(mm)

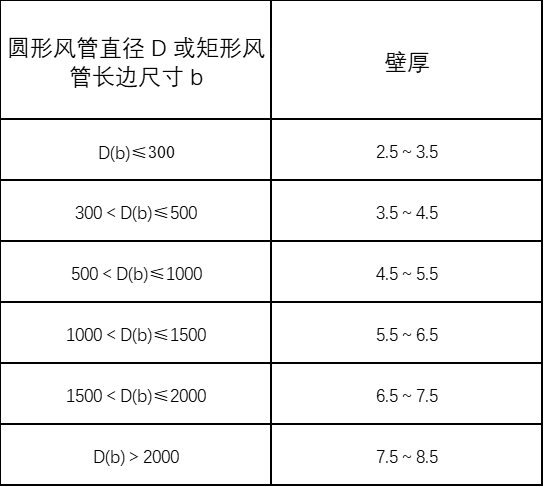

4. 非金属风管的材料品种、规格、性能与厚度等应符合设计和现行国家产品标准的规定。当设计无规定时,有机玻璃钢风管、无机玻璃钢风管板材的厚度应符合下表的规定,相应的玻璃布层数不应少于规定,其表面不得出现返卤或严重泛霜。用于高压风管系统的非金属风管厚度应按设计规定。
中、低压系统有机玻璃钢风管板材厚度(mm)
中、低压系统无机玻璃钢风管板材厚度(mm)

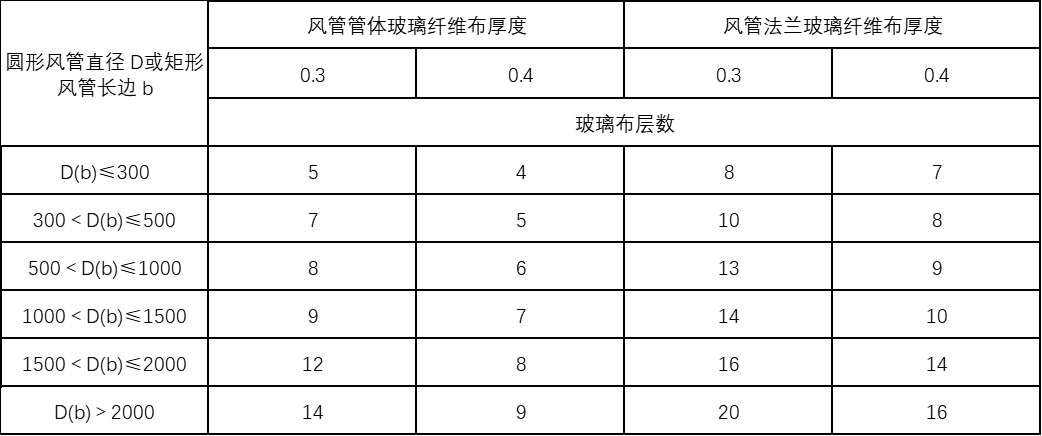

中、低压系统无机玻璃钢风管玻璃纤维布厚度与层数(mm)
5. 防火风管的本体、框架与固定材料、密封垫料必须为不燃材料,其耐火等级应符合设计的规定。
6. 复合材料风管的覆面材料必须为不燃材料。内部的绝热材料应为不燃或难燃 B1级,且对人体无害的材料。
7. 风管必须通过工艺性的检测或验证,其强度和严密性要求应符合设计或下列规定:
1)风管的强度应能满足在 1.5 倍工作压力下接缝处无开裂;
2)矩形风管的允许漏风量应符合规范要求;
3)低压、中压圆形金属风管、复合材料风管以及采用非法兰形式的非金属风管的允许漏风量,应为矩形风管规定值的50%;
4)砖、混凝土风道的允许漏风量不应大于矩形低压系统风管;
5)排烟、除尘、低温送风系统按中压系统风管的规定,1~5 级净化空调系统按高压系统风管的规定。
8. 金属风管的连接应符合下列规定:
1)风管板材拼接的咬口缝应错开,不得有十字型拼接缝。
2)金属风管法兰材料规格不应小于下表的规定。中、低压系统风管法兰的螺栓及铆钉孔的孔距不得大于 150mm;高压系统风管不得大于 100mm。矩形风管法兰的四角部位应设有螺孔。
3)当采用加固方法提高了风管法兰部位的强度时,其法兰材料规格相应的使用条件可 适当放宽。
4)无法兰连接风管的薄钢板法兰高度应参照金属法兰风管的规定执行。

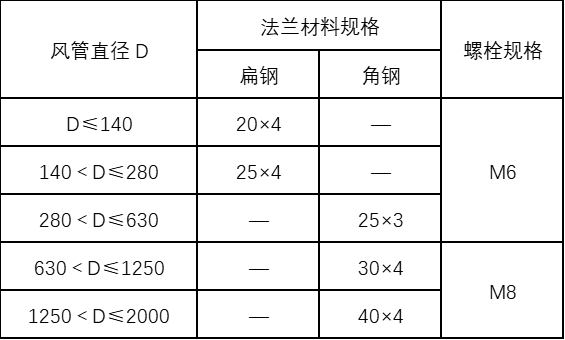

金属圆形风管法兰及螺栓规格(mm)

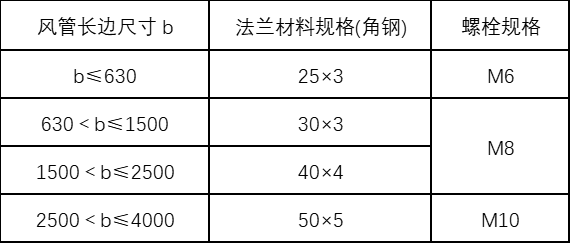

金属矩形风管法兰及螺栓规格(mm)

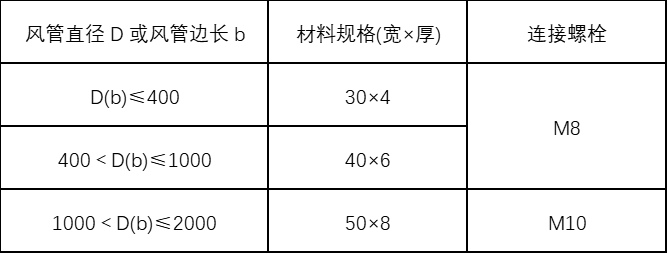

9. 非金属(硬聚氯乙烯、有机、无机玻璃钢)风管的连接、法兰的规格应符合下列规定,其螺栓孔的间距不得大于 120mm;矩形风管法兰的四角处,应设有螺孔;
有机、无机玻璃钢风管法兰规格(mm)
10. 金属风管的加固应符合下列规定:
1)圆形风管(不包括螺旋风管)直径大于等于 800mm,且其管段长度大于 1250mm 或总表面积大于 4m2 均应采取加固措施;
2)矩形风管边长大于 630mm、保温风管边长大于 800mm,管段长度大于 1250mm 或低压风管单边平面积大于 1.2m2、中、高压风管大于1.Om2,均应采取加固措施;
3)非规则椭圆风管的加固,应参照矩形风管执行。
11. 非金属风管的加固,除应符合第3.1.20条的规定外还应符合下列规定:
1)硬聚氯乙烯风管的直径或边长大于 500mm 时,其风管与法兰的连接处应设加强板,且间距不得大于 450mm;2)有机及无机玻璃钢风管的加固,应为本体材料或防腐性能相同的材料,并与风管成一整体。
12. 矩形风管弯管的制作,一般应采用曲率半径为一个平面边长的内外同心弧形弯管。当采用其他形式的弯管,平面边长大于 500mm 时,必须设置弯管导流片。
风管安装
风管安装必须符合下列规定
1、风管内严禁其他管线穿越;
2、输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地,
通过生活区或其他辅助生产房间时必须严密。并不得设置接口;
3、室外立管的固定拉索严禁拉在避雷针或避雷网上。
4、风管安装前,应清除内、外杂物,并做好清洁和保护工作;
5、风管安装的位置、标高、走向,应符合设计要求。现场风管接口的配置,不得缩小其有效截面;
5、连接法兰的螺栓应均匀拧紧,其螺母宜在同一侧;
6、风管接口的连接应严密、牢固。风管法兰的垫片材质应符合系统功能的要求,厚度不应小于3mm。垫片不应凸入管内,亦不宜突出法兰外;
7、柔性短管的安装,应松紧适度,无明显扭曲;
8、可伸缩性金属或非金属软风管的长度不宜超过 2m,并不应有死弯或塌凹;
9、风管与砖、混凝土风道的连接接口,应顺着气流方向插入,并应采取密封措施。
非金属风管的安装还应符合下列的规定:
1、风管连接两法兰端面应平行、严密,法兰螺栓两侧应加镀锌垫圈;
2、应适当增加支、吊架与水平风管的接触面积;
3、风管垂直安装,支架间距不应大于 3m。
风管部件安装必须符合下列规定:
1、各类风管部件及操作机构的安装,应能保证其正常的使用功能,并便于操作;
2、斜插板风阀的安装,阀板必须为向上拉启;水平安装时,阀板还应为顺气流方向插入;
3、止回风阀、自动排气活门的安装方向应正确。
4、手动密闭阀安装,阀门上标志的箭头方向必须与受冲击波方向一致。
5、防火阀、排烟阀(口)的安装方向、位置应正确。防火分区隔墙两侧的防火阀,距墙表面不应大于200mm,直径或长边尺寸大于等于 630mm 时,宜设独立支、吊架。
风管支、吊架的安装应符合下列规定:
1、风管水平安装,直径或长边尺寸小于等于400mm,间距不应大于4m;大于 400mm,不应大于3m。
2、风管垂直安装,间距不应大于4m,单根直管至少应有2个固定点。
3、支、吊架不宜设置在风口、阀门、检查门及自控机构处,离风口或插接管的距离不宜小于 200mm。
4、当水平悬吊的主、干风管长度超过 20m 时,应设置防止摆动的固定点,每个系统不应少于 1 个。
5、吊架的螺孔应采用机械加工。吊杆应平直,螺纹完整、光洁。安装后各副支、吊架的受力应均匀,无明显变形。风管或空调设备使用的可调隔振支、吊架的拉伸或压缩量应按设计的要求进行调整。
6、抱箍支架,折角应平直,抱箍应紧贴并箍紧风管。安装在支架上的圆形风管应设托座和抱箍,其圆弧应均匀,且与风管外径相一致。
竖井内立风管和水平风管安装时要采用不同的方法:
1、立风管由下向上逐层安装,在每层的楼板上设置支架承重支架形式。
2、水平风管安装时要遵循先上后下、先里后外、先干管后支管的原则,各系统的安装起点要根据现场情况灵活确定。
根据现场的空间位置,在地面将风管接长至10—20m左右,用麻绳捆绑结实,用倒链将其升至吊架上,把所有的横担和吊杆连接好后解开绳扣,起吊时要注意,当风管离地200—300mm时,应停下来进行检查,确认倒链的受力点、绳索绳扣及风管本身没有问题后方可继续起吊。
3、风管分节安装。对因场地限制不能接长吊装时,将风管分节用绳子拉到脚手架上,然后抬到支架上对正法兰逐节安装.
部件安装
在风管连接安装时,应同时将调节阀、防火阀、止回阀和消声器等部件安在设计指定的位置。各种风口留待装修阶段配合吊顶施工进行安装。
1、各种部件法兰上一般没有螺栓孔,安装时要先依同规格风管法兰的螺孔位置钻眼,然后进行安装。
2、调节阀安装时要处于完全开启状态,调节手柄要安在易于操作的位置。
3、防火阀的方向要正确,易熔件在迎气流方向。
4、止回阀的开启方向要与气流方向一致,安装在水平位置和垂直位置的止回阀不可混用。
5、折板消声器串联时,要注意其方向,确保气流顺畅。
6、风口与风管的连接应严密、牢固,与装饰面相紧贴;表面平整、不变形,调节灵活、可靠。条形风口的安装,接缝处应衔接自然,无明显缝隙。同一厅室、房间内的相同风口的安装高度应一致,排列应整齐。
明装无吊顶的风口,安装位置和标高偏差不应大于10mm。风口水平安装,水平度的偏差不应大于 3/1000。风口垂直安装,垂直度的偏差不应大于 2/1000。
风管系统安装完毕后,应按系统类别进行严密性检验,漏风量应符合设计与规范规定。
安装与调试
1基础放线、定位
按施工图根据机房的轴线划出风机安装中心线。根据土建1m线,用水准仪测定减振器基础处平面标高。设备就位前应对其基础进行验收,合格后方能安装。
2
设备搬运吊装
设备安装前,应进行开箱检查,并形成验收文字记录。参加人员为建设、监理、 施工和厂商等方单位的代表。
设备的搬运和吊装必须符合产品说明书的有关规定,并应做好设备的保护工作,防止因搬运或吊装而造成设备损伤。
3
风机安装
将风机本体置于减振器上,用M16螺栓固定。在减振垫与风机框架底座之间垫铜皮或钢片调整风机水平度,用水平仪在主轴上测定纵向水平度,用水平仪在轴承座的水平中分面上测定横向水平度,调整好水平度,要使风机的叶轮旋转后,每次都不停留在原来的位置上,并不得碰壳。
固定通风机的地脚螺栓应拧紧,并有防松动措施。传动装置的外露部位以及直通大气的进、出口,必须装设防护罩(网)或采取其他安全设施。
4
皮带轮找正
整体安装的通风机应进行风机与电动机三角皮带轮传动找正,用一根细线,使线的一端接触风机皮带轮外侧轮缘过中心的两端点,使线的另一端接触电机皮带轮外侧过中心的两轮缘端点,调整底座框架上电动机的位置和水平,使两皮带轮轮缘上的四点同在一条直线上,即可认为通风机的主轴中心线和电动机轴的中心线平行两个皮带轮的中心线重合。
调整电机位置,使三角皮带松紧程度适宜。一般用手敲打已装好皮带的中间,稍有弹跳,或用手指压在两根皮带上,能压下2cm左右就算合格。
5
通风机试运转
1、准备工作
1)将风机房打扫干净,检查清除风机内及风管内异物。
2)检查通风机,电动机两个皮带轮中心是否在一条直线上,风机固定螺栓是否拧紧。
3)检查轴承处是否有足够的润滑油,否则需加够。
4)用手盘车,通风机叶轮应无卡碰现象。
5)检查电动机、通风机、风管接地线是否连接可靠。
6)检查通风机调节、阀门启闭是否灵活,定位装置是否牢靠。
2、通风机的启动和运转
1)打开防排烟系统的防火阀,调节所有的百叶风口,使内外两层叶片处于全开状态.送风口的调节阀门关闭。
2)点动电机,各部位应无异常现象和摩擦声响,方可进行运转,观察通风机的旋转方向是否正确。
3)风机启动达到正常转速后,应首先调节进风口阀门,进行开度为0.5之间的小负荷运转,达到轴承温升稳定后连续运转时间不应小于20min。
4)小负荷运转正常后,逐渐开大调节阀门,此时应测定电动机电流不得超过额定值,直到规定后的负荷为止,连续运转时间不应小于2h。
5)通风机、空调机组中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,其电机运行功率应符合设备技术文件的规定。在额定转速下连续运转 2h 后,滑动轴承外壳最高温度不得超过 70℃;滚动轴承不得超过 80℃;。
