水泵安装样板
常见问题:
1、水泵电机电源管固定不合理;金属软管超过80cm长,未采用防水金属软管易生锈。
2、水泵吸入管变径采用同心或偏心下连接,易产生气囊。
3、水泵进出水管上返弯头,没有经过减震直接固定,没有减震措施和不利于管道拆、装。
4、基脚螺丝安装不合理。(平垫片、弹簧片、螺栓外露1~3口丝、无防腐措施工。)
泵房工程的一般工序
水泵基础→水泵安装→管道及支架安装→接线、接地安装→地面及排水沟→支架根部收头→标识
欣赏优质泵房管道工程,你说美不美?

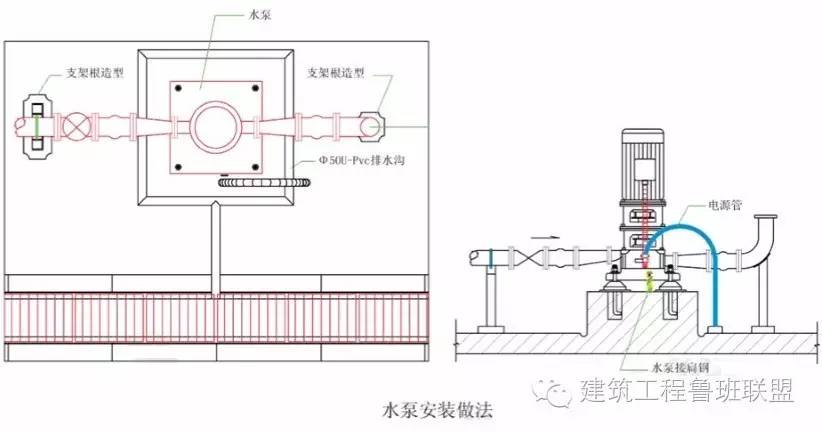

设备配管合理,附件成排成线,固定支架位置正确
设备配管布局合理
管道附件安装成排成线,标高一致,面漆标识清晰准确
设备及配管位置正确、合理,排列整齐

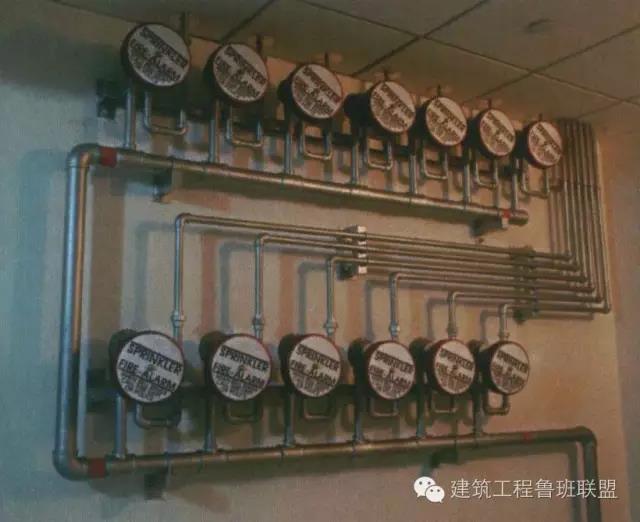

报警阀安装及配管排列整齐、美观、管距一致
泵房工程相关规范要求
《建筑电气工程施工质量验收规范》要求:
14.2.10 金属、非金属柔性导管敷设应符合下列规定:
1、刚性导管经柔性导管与电气设备、器具连接,柔性导管的长度在动力工程中不大于0.8m,在照明工程中不大于1.2m。
2、可挠金属管或其他柔性导管与刚性导管或电气设置、器具间的连接采用专用接头;复合型可挠金属管或其他柔性导管的连接处密封良好,防液覆盖层完整无损;
3、可挠性金属导管和金属柔性导管不能做接地(PE)或接零(PEN)的连续导体。
《压缩机、风机、泵安装工程施工及验收规范》要求:
泵入口前的直管段长度应不小于入口直径D的3倍,泵前后的变径管长度不应小于大小管径差的5~7倍;水泵吸入口变径采用偏心顶平连接,出口采用同心变径连接。
《建筑给排水及采暖工程施工质量验收规范》要求:
3.3.15 管道接口应符合下列规定:连接法兰的螺栓,直径和长度应符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的1/2。

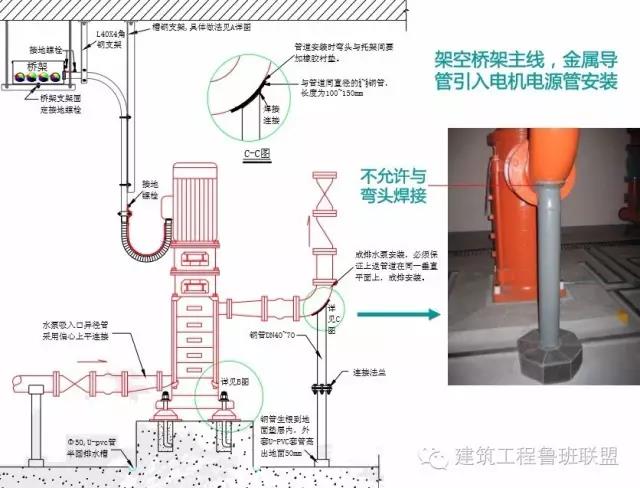

细部节点做法图解

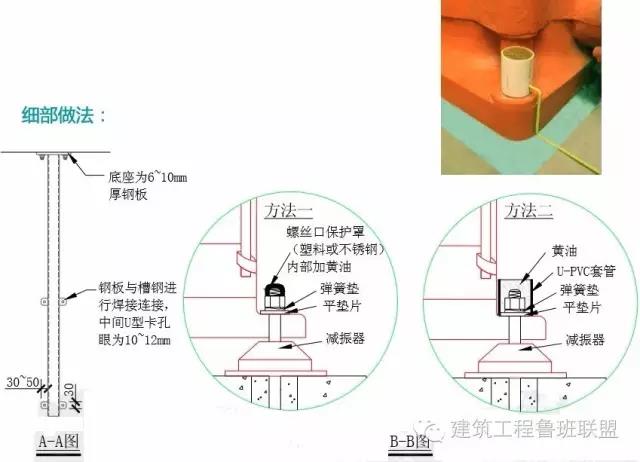

关键工序:

1、设备基础必须进行细致的定位放样,地坪施工前应将接地线、电源管预埋到位,设备安装前应提前将基础上表面进行粉刷抹光,防止设备安装后出现中间部位无法收口、粉刷面层遮掩设备减振垫等现象。

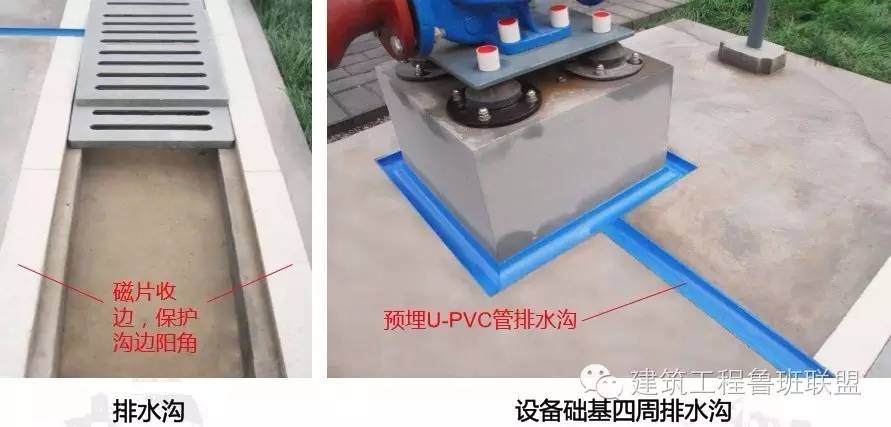

2、设备四周U-PVC排水沟和排水沟周边磁片先冲筋埋设,再进行地面砼面层施工。
地面引上电机电源管安装,设备电源管防水弯,设备及电源管接地跨接, 基脚螺栓收口处理。

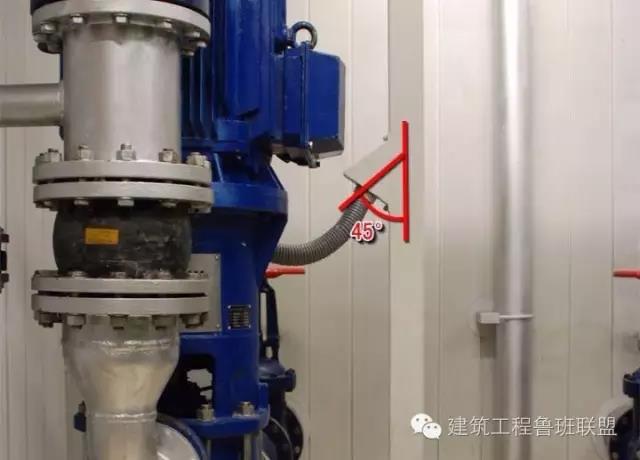

桥架引入电机电源做法:定制电缆引下线45度设计巧妙安装规范。
